【建功在一线】印尼巴淡项目接连完成抛锚及控制楼封顶两大节点 |
|
|
|
|

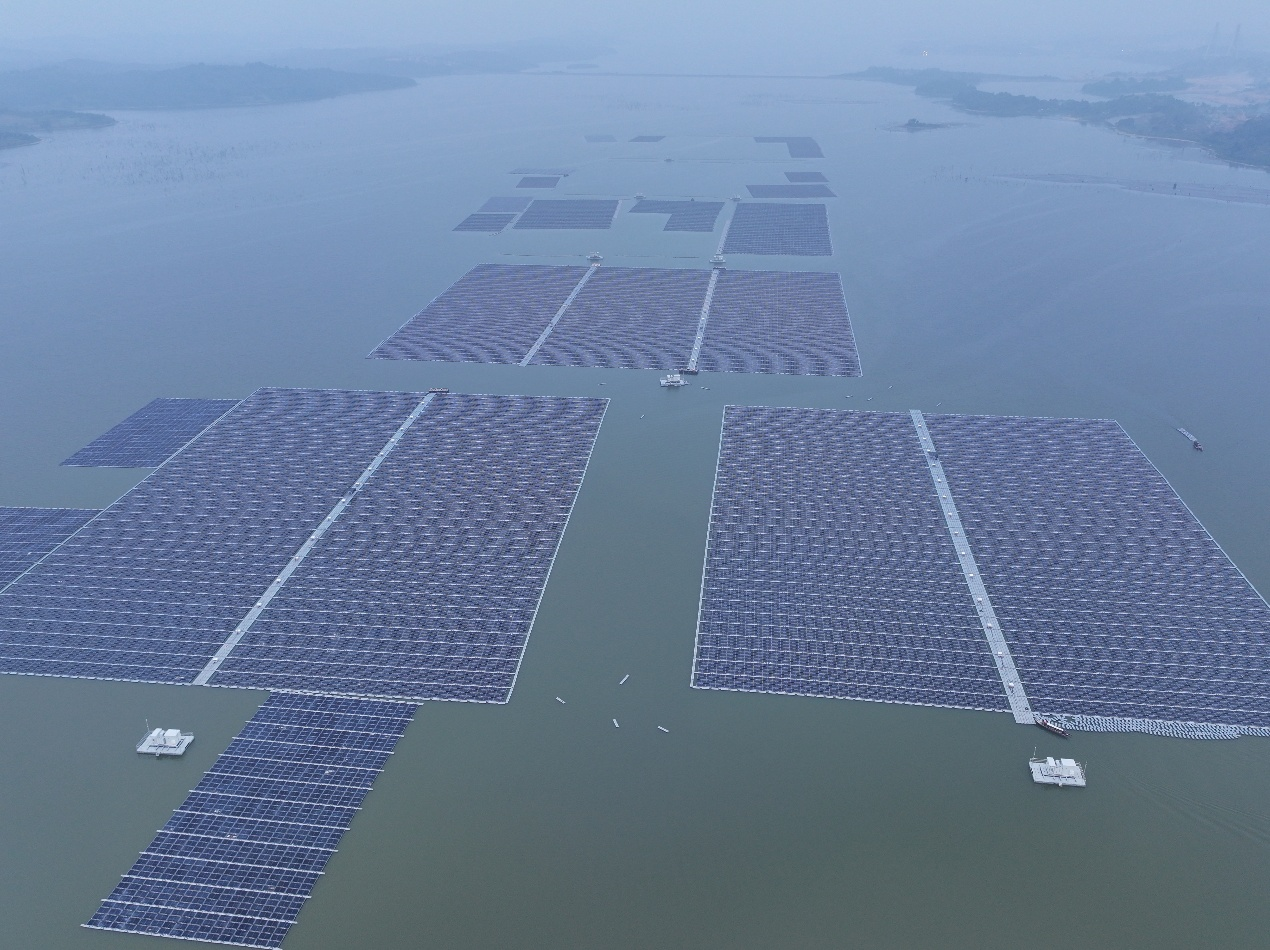

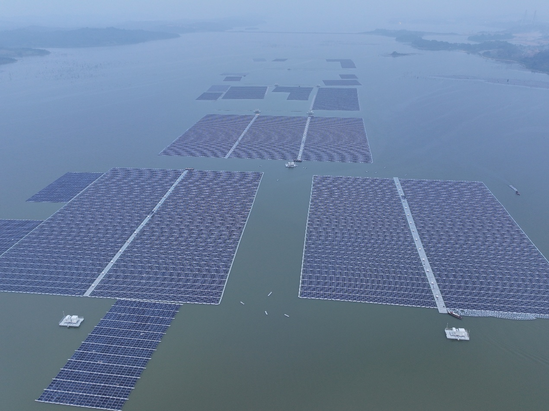

近日,印尼巴淡滕贝西水库漂浮式光伏项目(以下简称:印尼巴淡项目)顺利完成抛锚及控制楼封顶两大节点,为后续电气设备进场、安装调试及土建收尾工作奠定坚实基础,标志着项目正式进入全面动工建设阶段。 针对库区水底地形复杂、淤泥层厚、锚固难度大的特点,印尼巴淡项目团队优化施工工艺,精准完成锚块布设与固定作业,有效解决锚块滑移、偏移等问题,全面保障锚固系统的整体稳定性与抗风浪能力,为大面积光伏阵列及浮体组装筑牢水下基础。 作为项目开关站土建工程的核心控制性工序,控制楼顺利封顶是项目陆域施工取得的标志性突破。封顶作业完成后,项目具备高低压电气设备、智能监控系统等进场安装调试的硬件条件。现阶段项目陆域施工已全面铺开,将有序推进室内外管线预埋、墙体装饰装修、配套构筑物施工等各项工序。项目团队将统筹资源排布,抢抓施工窗口期保障开关站土建工序按期完成。 印尼巴淡项目位于印尼廖内群岛省巴淡市滕贝西水库,是巴淡岛首个大型可再生能源项目、也是巴淡岛最大的漂浮式光伏项目。项目总装机容量达46兆瓦峰值,占用水库水面约40公顷、约为水库总面积的4.5%,建成投运后,每年可提供约5700万千瓦时清洁绿色电力,可满足巴淡岛约1.5万户家庭全年用电需求,漂浮式光伏通过减少水库水面蒸发、保持组件低温高效运行,实现绿色发电与水资源保护协同发展,可有效保障区域电力供应稳定、缓解当地用电压力,夯实区域能源安全基础。 下一步,印尼巴淡项目团队将以两大关键节点圆满完成为契机,紧盯施工目标、严控建设标准、细化施工举措,稳步推进设备进场、安装调试等工序,高质高效推进项目建设。 |
|
