【建功在一线】鄂尔多斯谷山梁储能项目储能设备基础全面完工 |
|
|
|
|

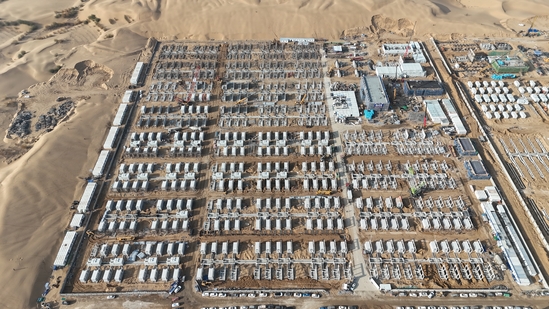

10月29日,随着最后一方混凝土顺利浇筑完成,设计院的重点工程鄂尔多斯谷山梁500兆瓦/2000兆瓦时独立储能总承包项目(以下简称鄂尔多斯谷山梁储能项目)储能设备基础全面完工,标志着项目建设取得关键阶段性进展,为后续全容量并网奠定了坚实基础。 鄂尔多斯谷山梁储能项目是设计院目前承接的规模最大的百万级独立储能总承包项目,位于鄂尔多斯达拉特旗谷山梁沙漠区域,建设规模500兆瓦/2000兆瓦时,配套建设一座220千伏升压站,占地面积约10万平方米。项目建成后,将对内蒙古自治区构建新型储能市场化机制、推动储能产业多元化发展、增强新能源消纳能力等方面,发挥重要的示范引领作用。 自9月15日首基基础开挖以来,在设计院的高度重视下,各相关部门的有力协同下,项目管理团队展现出卓越的攻坚能力和专业素养。面对荒漠地区极端温差、沙尘天气、地质复杂等恶劣自然环境,以及紧张的工期要求,创新采用“多线并行、交叉推进”的施工模式,高标准、高效率推进施工进程。历时45天,圆满完成100个PCS仓基础、400个电池仓基础的施工任务,实现阶段性履约目标。 下一步,设计院将继续保持昂扬斗志,提前策划后续工作,严控质量、保障进度,全力确保项目按期高质量竣工,实现全面履约。 |
|
