【建功在一线】济南热电项目1号机组完成锅炉吹管工作 |
|
|
|

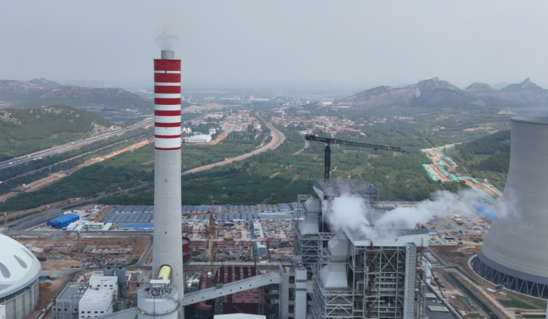

5月22日16时56分,建设公司济南热电项目1号机组锅炉点火吹管工作历经4个昼夜的连续奋战后顺利完成,为机组后续整套启动及并网发电奠定了坚实基础。 5月19日6时16分,1号机组锅炉首次点火一次成功,正式进入吹管作业阶段。本次吹管工作共分3个阶段,在每个阶段吹管达到规程及试运预期标准后,项目部会组织进行停炉冷却、缺陷消除与完善工作,随后再次点火启动,进入下一阶段吹管流程。吹管过程中严格遵循每15分钟达到规定蒸汽压力进行吹靶的操作要求。 为确保吹管期间的安全与质量,项目部在调试指挥部的统一调度下,工作人员严格按照调试方案和安全技术规程各司其职、全天坚守、高效协作。通过快速响应与有序执行,全面且细致地开展安全检查及各系统设备巡查工作,尤其对炉水品质和水位进行重点监控,有力保障了吹管效果。 下一步,项目部将全面聚焦机组整套启动工作,紧盯关键环节与质量控制细节,秉持高度的责任感和使命感,全力以赴确保一号机组高质量、高标准整套启动,并同步推进二号机组的吹管工作,向着实现并网发电的最终目标稳步迈进。 该项目作为山东省“十四五”期间新增超超临界煤电项目的首个开工项目,已被纳入山东省能源绿色低碳高质量发展重点任务及济南市重点任务责任清单。项目建成后,将成为省会城市圈的重要电力与电压支撑点,对于满足区域电力需求增长、优化电源结构、促进相关产业发展及实现循环经济具有深远意义。 |
|
