【建功在一线】鄂尔多斯谷山梁储能项目倒送电成功 |
|
|
|
|

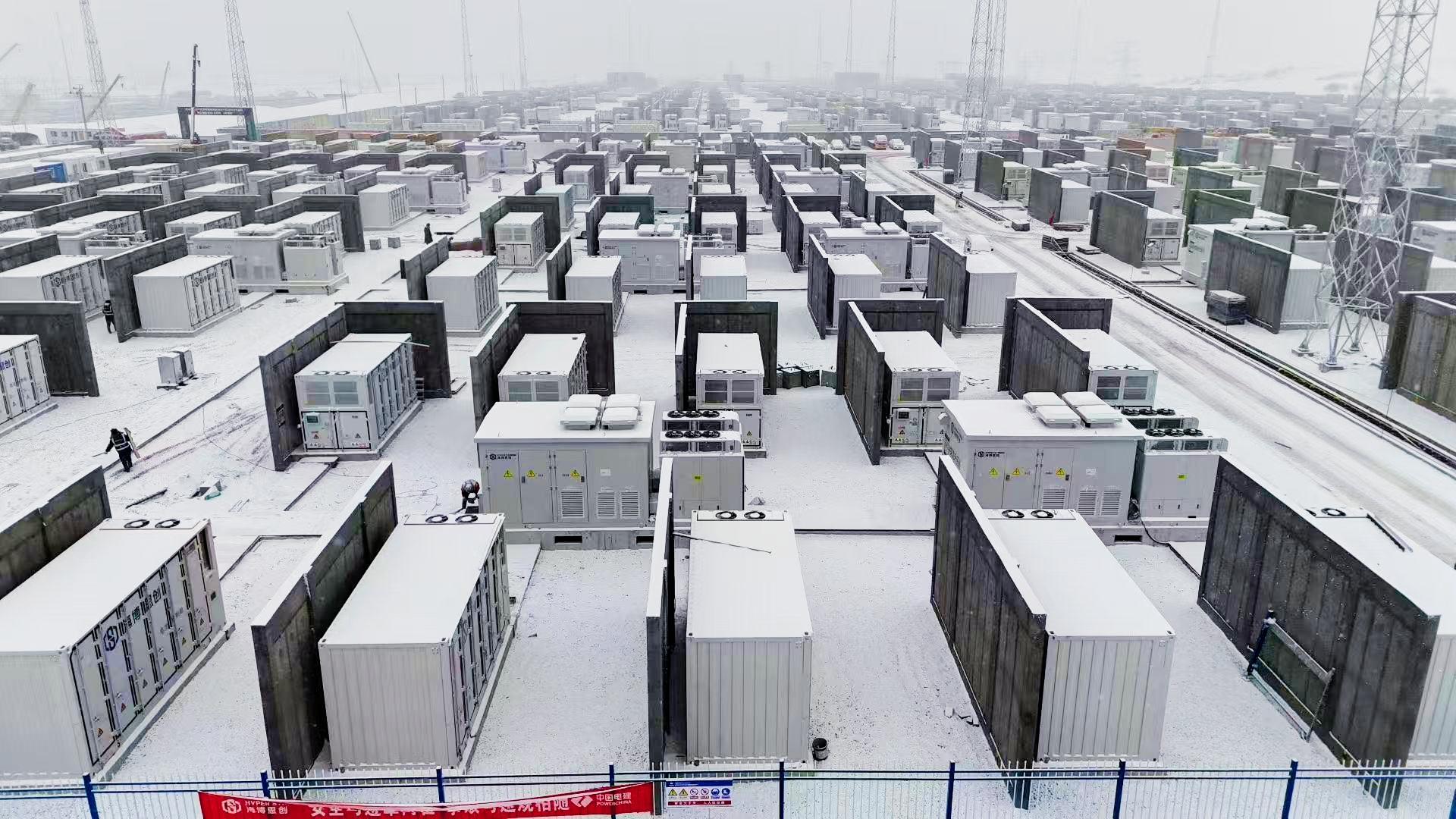

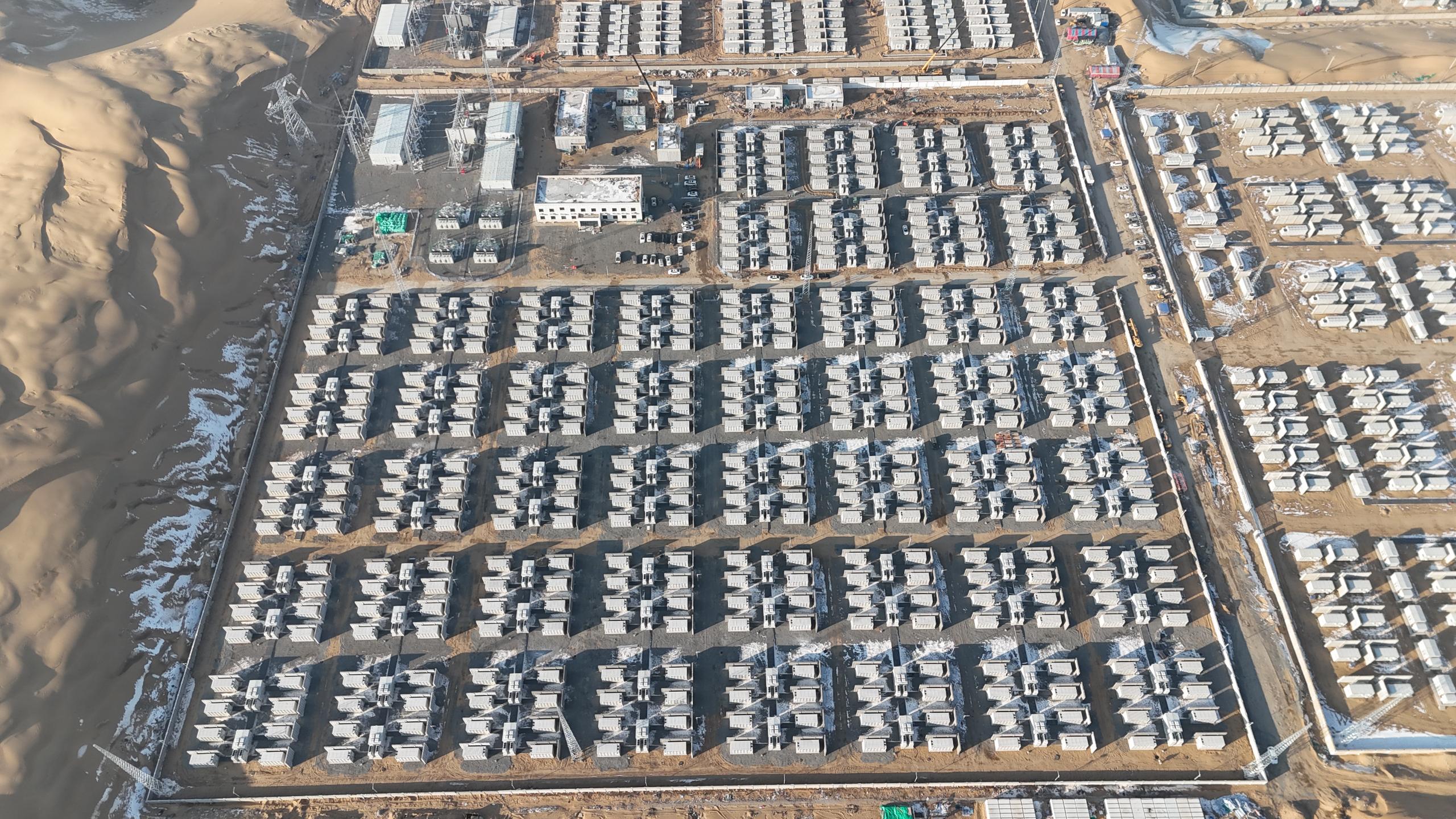

12月18日,设计院承建的鄂尔多斯谷山梁500兆瓦/2000兆瓦时独立储能总承包项目(以下简称鄂尔多斯谷山梁储能项目)倒送电成功。从项目基础开挖到倒送电完成,历时91天,创下设计院高效履约的新纪录。这一关键节点的达成,标志着项目迈入全容量投产冲刺阶段。 鄂尔多斯谷山梁储能项目是设计院目前承接的规模最大的百万级独立储能总承包项目,位于内蒙古鄂尔多斯达拉特旗恩格镇,建设规模达500兆瓦/2000兆瓦时,配套一座220千伏升压站,占地面积约10万平方米。项目建成后,将加快内蒙古自治区构建新型储能市场化发展机制,推动新型储能多元化、产业化、市场化高质量发展,促进新型储能技术在电力系统各环节广泛应用,支撑风电、光伏发电大规模可持续快速开发和消纳,助推“双碳”目标实现。 自项目开工以来,设计院高度重视,面对施工难题,项目团队凝心聚力、迎难而上,以决战决胜的奋进姿态,接连攻克关键节点,20天完成50万方土的场平、45天完成500个设备基础施工成型、29天完成500个储能设备吊装就位。 后续,设计院将锚定项目关键节点,继续以饱满的热情和昂扬的斗志冲刺收尾,全力以赴保障项目如期投运。 |
|
